防水工程的施工质量直接影响到建筑物的使用,甚至结构安全。不同材料的施工工艺也不尽相同。今天,小晨就卷材湿铺法的施工给大家做个普及。
湿铺法
清理基层 —→ 抹水泥砂浆—→ 揭掉卷材下表面的隔离膜 —→ 铺贴防水卷材 —→提浆—→养护(48小时)—→对接口密封—→ 节点加强处理—→质量验收
基层要求
(1)基层表面应平整、清洁、干燥;
(2)基层满足平整一致的坡度,不得有集水的局部低凹处。低凹处应用水泥砂浆进行找平处理;
(3)平立面交接处的阴阳角均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;
(4)突出基层表面的尖锐硬物、砂浆疙瘩等铲除。并将尘土杂物清除干净,阴阳角、管根部等处更应仔细清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等清除干净;
(5)基层应无明水。
操作要点
清理基层
基层应坚实、洁净、湿润,无积水。
采用1:3水泥砂浆时,其厚度一般为10mm~20mm(视基层平整情况而定),铺抹时应注意压实、抹平。在阴角部位,应以水泥砂浆分层抹成半径为50mm的圆弧。抹水泥砂浆时,铺抹水泥砂浆的宽度比卷材的长、短边各宽出300mm。
细部节点加强处理
在大面积卷材铺贴前,应对细部节点部位按规范要求加强处理。
防水层卷材铺贴

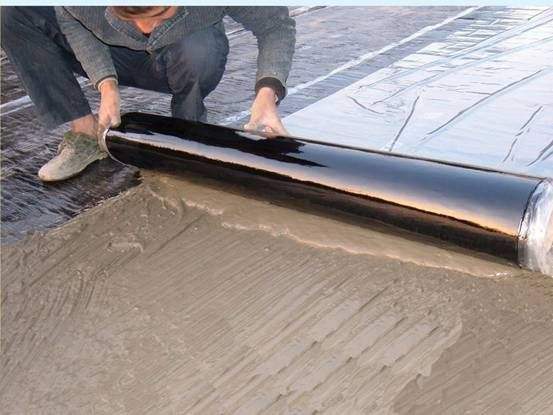

揭掉防水卷材下表面的隔离材料,将卷材平铺在水泥砂浆上。卷材与相邻卷材之间为平行对接方式铺设(一般情况下,不宜采用搭接方式)。对接缝宽宜控制在3mm~5mm之间。
提浆
用木抹子或橡胶板拍打卷材上表面,排出卷材下面的空气,使卷材与水泥砂浆紧密粘结。
养护
卷材铺贴完成后养护48小时(具体时间视环境温度而定,一般情况下,温度愈高所需时间愈短)。
卷材接缝及密封
可采用自粘封口条压盖在对接部位。操作时,先将卷材搭接部位上表面的隔离膜(或硅油隔离纸)揭除,再粘贴自粘封口条。若搭接部被污染,需先清理干净。
注意事项
(1)、卷材适宜的施工温度为5℃~35℃。气温低于5℃时,卷材的粘接性下降,应用热风焊枪加热后粘结。
(2)、不应在雨雪天和五级以上大风天气下施工。
(3)、施工前,进行安全教育、技术措施交底,施工中严格遵守安全规章制度;
(4)、施工人员须戴安全帽、穿工作服、软底鞋,立体交叉作业时须架设安全防护棚;
(5)、施工人员必须严格遵守各项操作说明,严禁违章作业;
(6)、施工现场一切用电设施须安装漏电保护装置,施工用电动工具正确使用;
