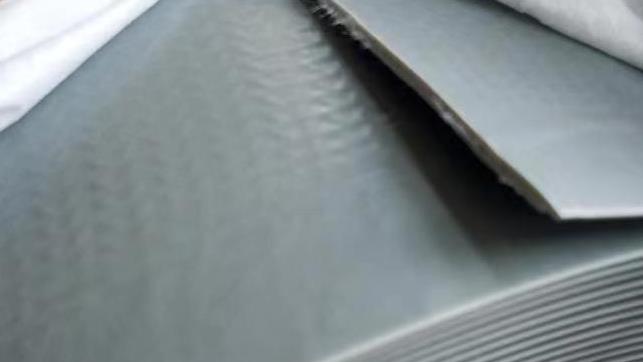

越来越多的大中型住宅会选择TPO防水卷材进行地面防水施工,TPO防水卷材料的性能也得到了很好的体现。下面简单介绍一下:。
1. 最底层的规定。
1. 基层表面应清除灰尘和污垢,表面残留的砂浆块和突出部位应清理干净,墙体不得有空鼓、开裂、起砂、起皮等缺陷。
2. 底层干燥,含水率应小于8%。
3. 阴阳角的底角应做成圆弧或锐角,圆弧半径应超过20毫米。
4. 基础工程的验收工作完成。
2. 生产工艺:。
底层清洁.→精确定位和铺设.→加强连接点位置解决方案.→胶排水→铺防水卷材→卷钢搭接→合拢→结构工程验收。
3. 项目建设要点:。
1. 除去底层,除去灰尘、细砂和污垢,并将其清洗干净。
2. 铺贴前,将规格排列在无胶底面,弹出标记线,作为铺贴防水卷材的基准。
3. 在排风管、底层接缝等分离缝处涂底漆,并附加一层防水卷材。在室温下干燥5—10分钟以上,手指不再黏黏的,就可以再贴一层防水膜,作为额外的一层。
4. 打开一整片防水卷材,平摊整齐,在找平的底层上,放松防水卷材的内应力,将防水卷材从一端提起,将另一端对折。底层应充分涂刷底漆,防水卷材表面应充分涂刷底漆。在接缝处留下100毫米的胶水。胶的厚度要对称,不应有暴露或可疑的胶块。在室温下放置5到10分钟,这意味着它需要足够的时间来干燥(摸起来不粘)。
5. 立墙与平面图连接的防水卷材应自下而上铺设,平面图上留有接缝。防水卷材阴阳角处的阴阳角间距大于200mm,两条防水卷材短缝处的间距大于500mm,长边钢筋搭接不小于80 mm。
6. 排气管及挤压成型:每铺设一张防水卷材后,用压力辊从防水卷材的一端开始,沿防水卷材的长边逐渐挤压,将气体完全排出,使防水卷材粘结牢固。TPO防水卷材机械设备固定系统施工技术方案。
7. 解决接缝:悍马桥铺设后,在离底漆100mm处开一个接缝,用溶液清洗钢筋搭接面,待有机溶剂挥发后,在防水卷材接缝两侧均匀涂刷接缝。涂上胶水10分钟后,当它不再粘在手上时,就可以逐渐从一端开始,边挤边挤,将附着的钢筋重叠起来。不允许有皱纹、气泡等缺陷。
8. 地面防水卷材密封在滴水线周围或下方的凹槽内,土建施工公司采用混合砂浆密封。
